ХІД БУДІВНИЦТВА ЖК “BAUHAUS” ЗА ЖОВТЕНЬ 2021 РОКУ.

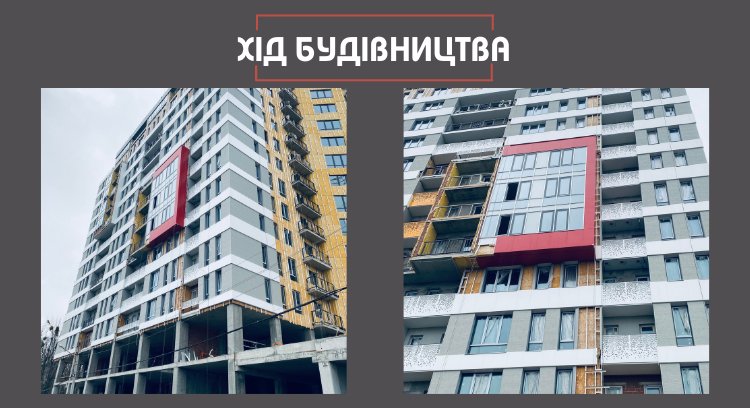

Завершено покрівельні роботи на терасах в обох секціях. Розпочато роботи з утеплення “мостів” на 11 поверсі.
Продовжуються роботи з влаштування фасаду, ведуться активні роботи з влаштування вітражів. В обох секціях продовжуються роботи з утеплення холодних зон.
СЕКЦІЯ München: Завершено монтаж другого ліфта. Штукатурка стін закінчена. Закінчено роботи зі встановлення сходових маршів. З 14 по 6 поверх встановлені батареї по квартирах. З 14 по 12 поверх встановлені двері до ліфтових зон. З 14 по 5 поверх завершено роботи з укладання плитки у місцях загального користування. Триває обшивка ніш під стояки інженерних систем.
СЕКЦІЯ Hamburg: Завершено монтаж першого ліфта. Закінчено штукатурку стін. З 14 по 10 поверх встановлені двері у квартиры.
Котельня:
Монтаж котельні закінчено, розпочато пусконалагоджувальні роботи.
