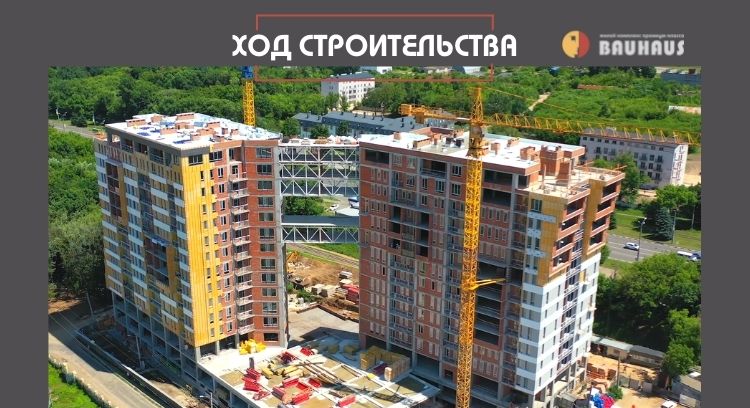

Делимся отчетом по динамике строительства ЖК «BAUHAUS» за июнь
ПАРКИНГ: Начаты работы по устройству второго паркинга, залита подбетонка, ведутся работы по устройству арматурного каркаса фундаментной плиты.
СЕКЦИЯ München: Утеплены 2 стороны дома. Ведутся работы по монтажу композитных плит облицовки. Завершены работы по устройству проводки под освещение лестничных маршей. С 1-го по 9-й этаж все квартиры подключены к электроснабжению. Ведутся работы по устройству направляющих для лифта.
СЕКЦИЯ Hamburg: Со стороны ул. Деревянко смонтированы композитные плиты облицовки, со стороны Белгородского шоссе заканчиваются работы по утеплению. Приступили к устройству проводки под освещение лестничных маршей. С 1-го по 4-й этаж все квартиры подключены к электроснабжению.
Придомовая территория :
Ведутся работы по устройству наружной канализации вдоль ул. Комитетской.
В обоих секциях полностью утеплены и залиты стяжкой с разуклонкой кровли, ведутся работы по гидроизоляции ПВХ мембраной. Смонтированы стояки холодной, горячей воды, отопления, канализации. Ведутся работы по разводке отопления по квартирам.
